新进展!资阳绕城高速西二环建设传来好新闻
假期一向工,,,,,,,,项目建设忙。。。。。
当前,,,,,,,,
资阳绕城高速西二环项目进入建设关键期,,,,,,,,
项目建设分4个标段全线推动,,,,,,,,
4000多名施工人员、近2000台施工机械
奋战在沿线200多个施工点位上,,,,,,,,
抢功夫、赶进度、抓质量、保安全,,,,,,,,
致力实现项目早日建成、早日通车。。。。。
昨日,,,,,,,,项目建设现场新闻,,,,,,,,资阳绕城高速西二环项目已累计实现投资39.3亿元,,,,,,,,占总投资的33%,,,,,,,,圆满实现年度投资指标工作。。。。。
其中,,,,,,,,桥梁下部结构方面,,,,,,,,全线桩基已实现6084根,,,,,,,,除受特殊情况影响的236根表,,,,,,,,渣滓已全数实现;;;;;全线墩柱已实现1415个,,,,,,,,实现率41%;;;;;全线盖梁已实现306座,,,,,,,,实现率20%;;;;;全线预造梁片已实现108片,,,,,,,,并于2022年12月30日实现首片梁的架设。。。。。

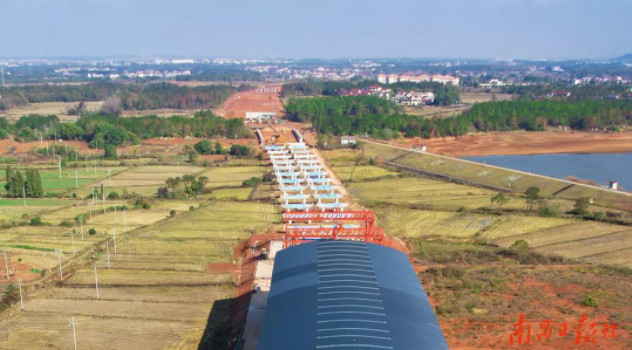

成功水库首榀箱梁架设成功

东阳特大桥施工现场
路基填方及涵洞工程方面,,,,,,,,全线涵洞通路已实现376座,,,,,,,,实现率85%;;;;;全线填方已实现1420万方,,,,,,,,实现率72%,,,,,,,,为今年4月路基根基成型奠定基础。。。。。

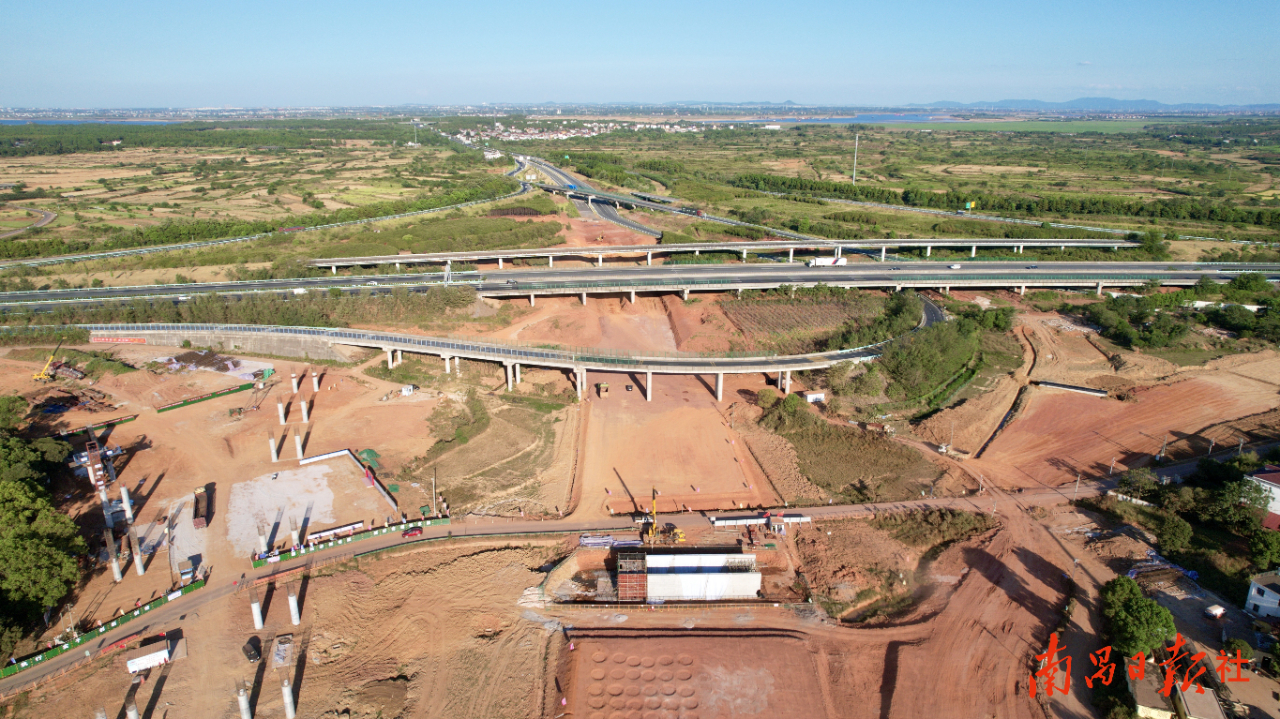

厚田枢纽匝路桥、路基施工
隧路工程方面,,,,,,,,梅岭隧路洞身掘进660.5米,,,,,,,,实现率12%。。。。。此表,,,,,,,,全线10座梁场中的7座已投产使用,,,,,,,,渣滓3座在加紧建设钟祝。。。。

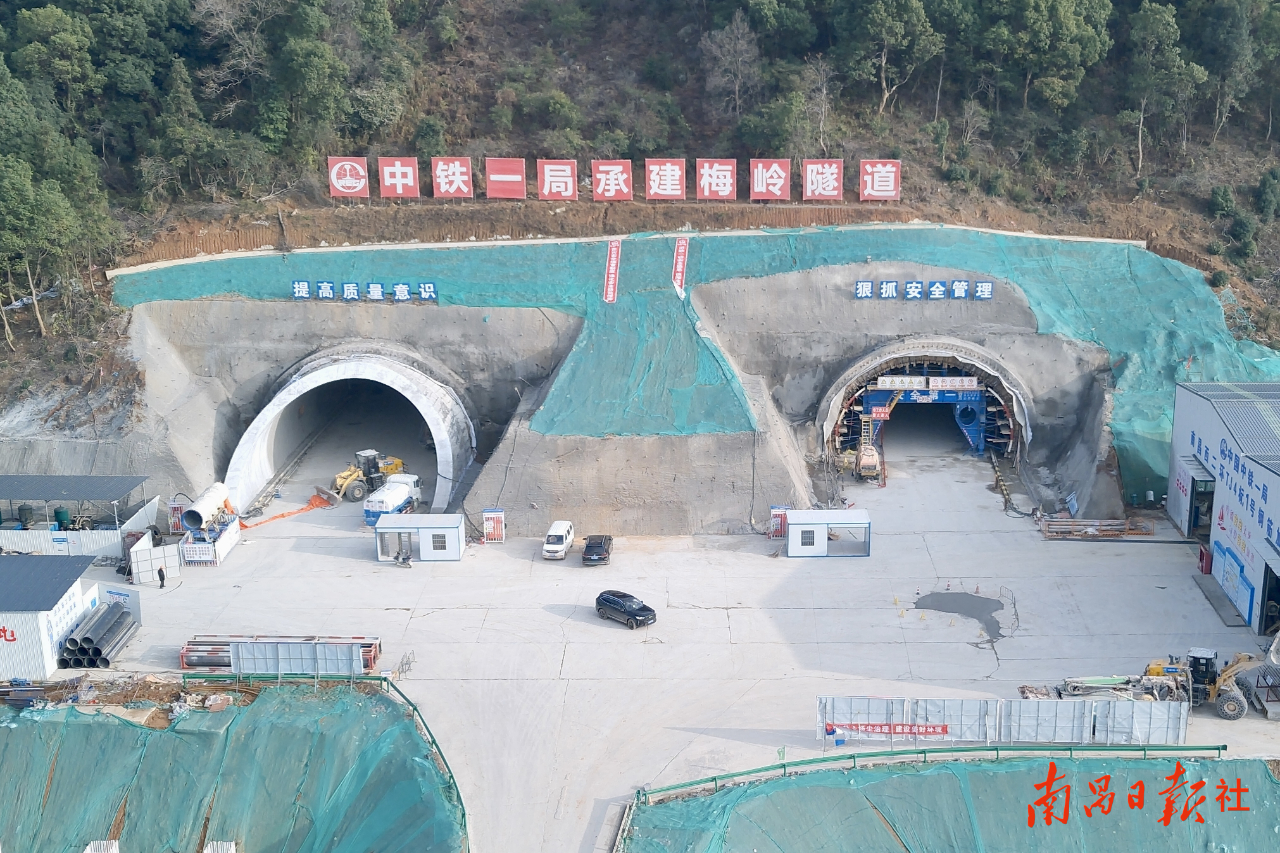

梅岭隧路进口洞身掘进施工
资阳绕城高速西二环项目
起于沪昆高速厚田枢纽,,,,,,,,
路过红谷滩区、新建区、安义县、
湾里治理局、资阳经开区,,,,,,,,
终于资阳北枢纽,,,,,,,,
路路全长86.58公里,,,,,,,,
设计速度100公里/幼时,,,,,,,,双向六车路,,,,,,,,
建设内容蕴含路基、路面、桥梁、
隧路、涵洞通路、排水、房建、绿化等。。。。。
项目分四个标段同步建设。。。。。
“我们萦绕‘确保三年内、攻坚两年半’建设指标,,,,,,,,依照‘雨天桥涵隧、晴天推土方’要求,,,,,,,,优化工期铺排,,,,,,,,积极抢功夫、赶进度,,,,,,,,全力以赴推动各项施工工作,,,,,,,,保障在2024年10月底交工通车,,,,,,,,致力以项目快建设带头沿线区域大发展。。。。。”资阳绕城高速西二环项目掌管人仇新成暗示。。。。。
